61.某分部工程有5个施工过程,分为4个施工段组织加快的成倍节拍流水施工,各施工过程的流水节拍分别为6、4、2、2 d,则拟采用专业工作队数应为( )。
A.4 8.7
C.8
D.10
62.在组织流水施工时,某个专业工作队在一个施工段上的施工时间,称为( )。
A.施工过程
B.流水节拍
C.流水强度
D.流水步距
63.某工程分3个施工段组织流水施工,若甲、乙施工过程在各施工段上的流水节拍分别为5、4、1 d和3、2、3 d,则甲、乙两个施工过程的流水步距为( )d^
A.3
B.4
C.5
D.6
64.某分部工程有甲、乙、丙3个施工过程,流水节拍分别为4、6、2 d,施工段数为6,且甲、乙间工艺间歇为1,乙、丙间提前插入时间为2,现组织等步距的成倍节拍流水施工,则计算工期为( )d。
A.23
B.22
C.21
D.19

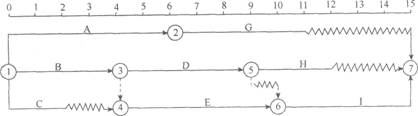

65.某分项工程双代号时标网络计划如下图所示,其中工作A和工作H的最早完成时间分别
为( )d。
A.3、9
B.4、9
C.5、11
D.6、12
66.在第65题所示时标网络计划中,其关键线路是( )。
A.1—2—7
B.1—3—4—6—7
C.1—3—5—6—7
D.1—3—5—7
67.时间定额通常以( )为单位。
A.小时
B.天
C.工日
D.周
68.在建设工程实施过程中,( )应经常地、定期地对进度计划的执行情况进行跟踪检查,发现问题后,及时采取措施加以解决。
A.项目经理
B.项目技术负责人
C.现场监理人员
D.监理工程师
69.以下不属于平行施工方式所具有的特点的是( )。
A.单位时问内投入的劳动力、施工机具、材料等资源量成倍地增加,不利于资源供应的组织
B.施工现场的组织、管理比较简单
C.充分地利用工作面进行施工,工期短
D.如果每一个施工对象均按专业成立工作队,则各专业队不能连续作业
70.工程网络计划的费用优化是指寻求( )的过程。
A.工期固定条件下最低工程总成本
B.资源有限条件下最低工程总成本
71.关于资源优化的前提条件,表述不正确的是( )。
A.除规定可中断的工作外,一般不允许中断工作,应保持其连续性
B.在优化过程中,不改变网络计划中各项工作的持续时间
C.网络计划中各项工作的资源强度为变数
D.在优化过程中,不改变网络计划中各项工作之间的逻辑关系
72.在建设工程进度计划的执行过程中,缩短某些工作的持续时间是调整建设工程进度计划的有效方法之一,这些被压缩的工作应该是关键线路和超过计划工期的非关键线路上 ( )的工作。
A.持续时间较长
B.直接费用率最小
C.所需资源有限
D.自由时差为零
73.建设工程设计阶段进度控制的最终目标是( )。
A.设计工作能否顺利进行,以及能否缩短设计周期
B.为了优选设计单位,保证工程设计质量
C.降低设计费用,缩短设计周期
D.按质、按量、按时间要求提供施工图设计文件
74.在设计进度控制中,( )要对设计单位填写的设计图纸进度表进行核查分析,并提出自己的见解。
A.建设单位
B.施工单位
C.监理工程师
D.总监理工程师
75.某项工作的工程量为480 m3,时间定额为0.5工日/m3。如果每天安排2个工作班次、每班10人去完成该工作,则其持续时间为( )d。
A.10
B.12
C.20
D.24
